2017/7/31

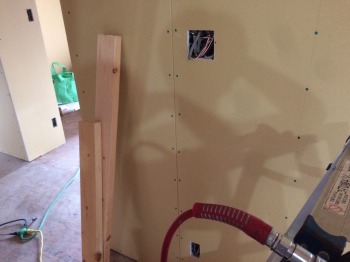

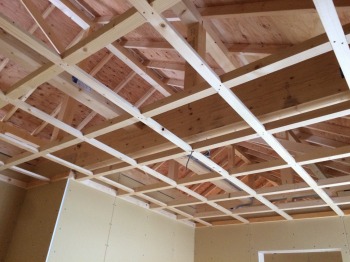

雨の為一日だけ大工さんが入りました。
天井下地、配線穴あけの様子です。
2017/7/28

折れ戸本体が納品されました。

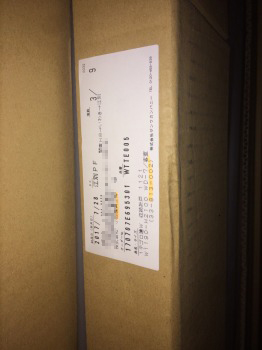

品番を確認しました。
2017/7/26

本日、内部建具、造作用集成材が納品されました。
建具、集成材の寸法確認をしました。
2017/7/25
昨日に引き続き内部耐火ボード貼りの様子です。
外部板金下地の防水紙が施行されました。
明日、内部建具・造作用集成材が納品になる予定です。
2017/7/24

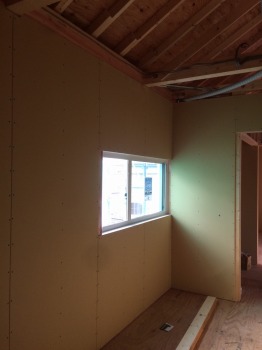

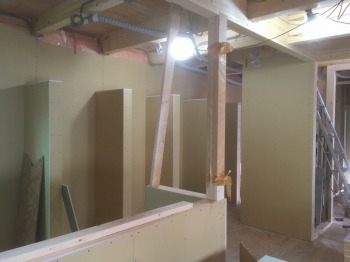

内部耐火ボード貼りの様子です。

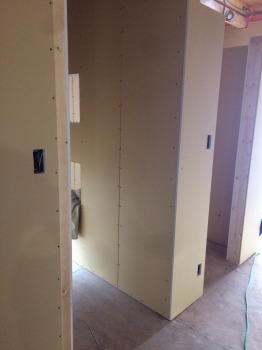

造作壁、垂れ壁の位置、寸法を確認しました。
2017/7/22
内部耐火ボード、防湿シート貼りの様子です。

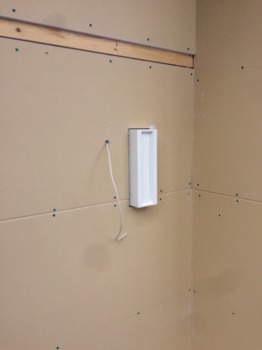

下地位置の確認をしました。
2017/7/19

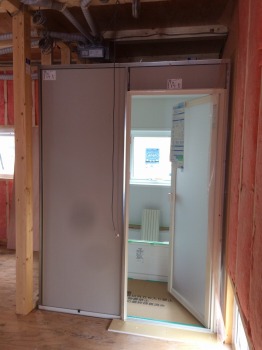

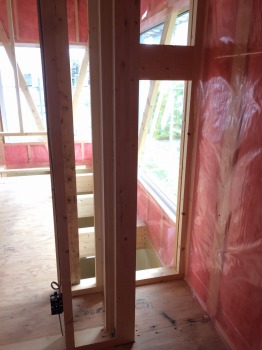

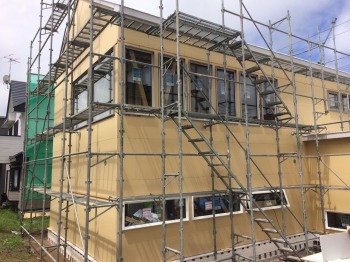

内部外壁面グラスウール、UB組み立て、外壁耐火ボード貼り、設備スリーブ入れの様子です。
スリーブ位置、外部おさまりを確認しました。
2017/7/15
外部通気胴縁の施工が完了しました。
耐火ボード、防湿シートが搬入されました。
18日から外部耐火ボードを施工していきます。
2017/7/13

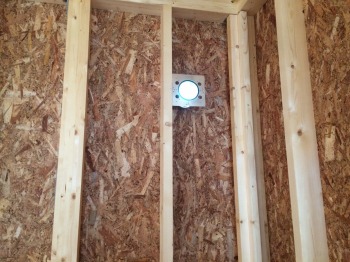

本日躯体検査を完了しました。
また、換気工事が完了していたので、配置など確認しました。
2017/7/12

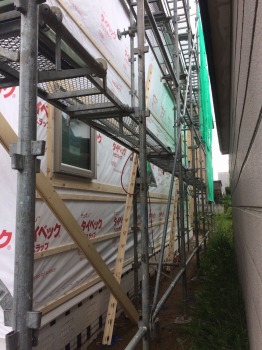

外部通気胴縁 施工の様子です。
本日換気工事も入る予定になっております
2017/7/11

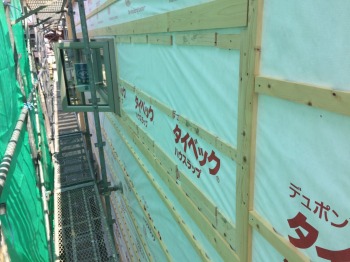

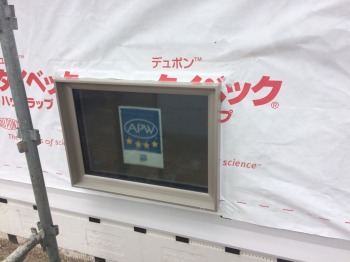

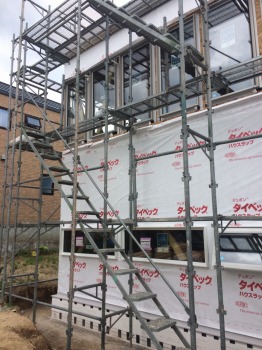

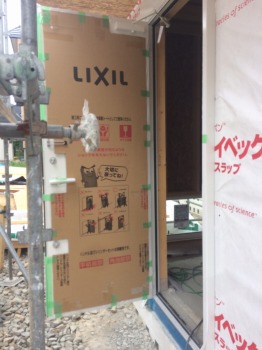

外部タイベック、サッシ取付が完了しました。
施行状況を確認しました。
2017/7/10
今日と明日で外部タイベック、サッシ取付の予定となっております。
サッシまわり板金おさまりの確認をしました。
2017/7/8

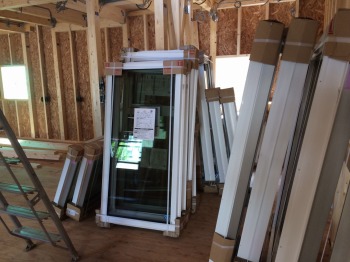

サッシが納品になりました。
また、本日施主様と現地にて打ち合わせを行いました。
納品されたサッシの確認、制作棚、配線状況を確認しました。
2017/7/6

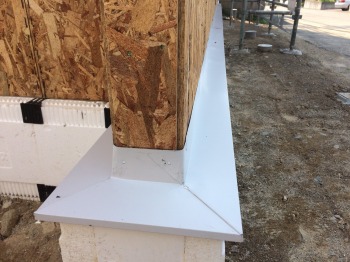

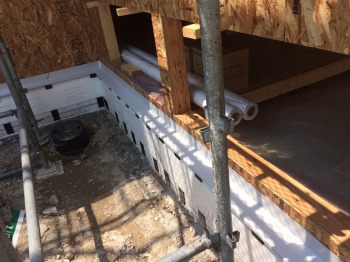

屋根、土台水切りが施行されました。
