2017/6/27

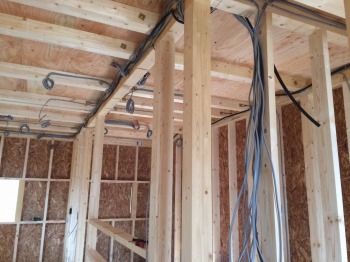

屋根のルーフィング、内部電気配線の様子です。
配線位置、屋根ルーフィング状況を確認しました。
大工さんはサッシの関係で再開するのは8日の予定となっております。
2017/6/24

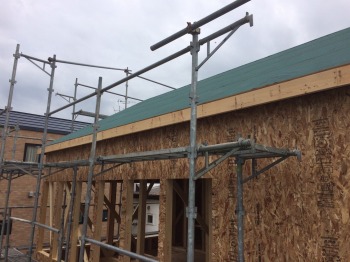

外部OSB貼りの様子です。
来週一週間大工さんが抜ける予定となっております。
7月4日から換気設備工事の予定です。
2017/6/22

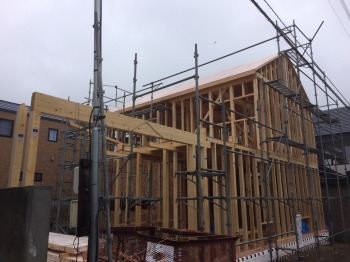

大屋根が完成しました。

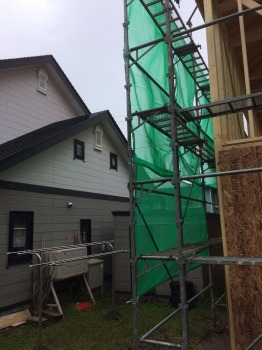

一部飛散防止ネットをはりました。
2017/6/20

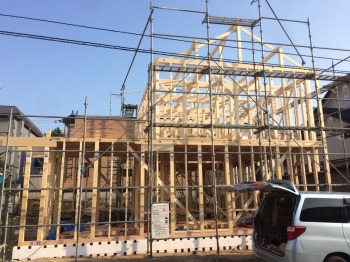

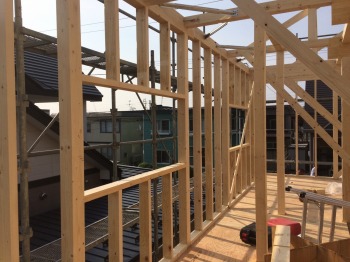

2階屋根建て方、間柱造作の様子です。
金物位置などの確認をしました。
2017/6/19

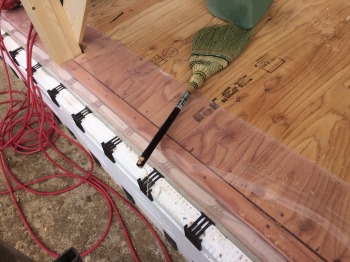

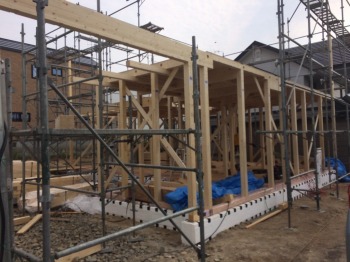

2階床建て方の様子です。
2017/6/16

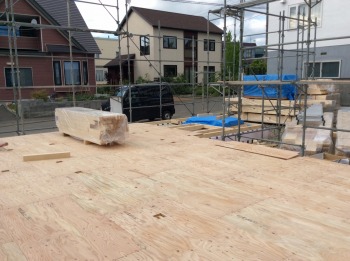

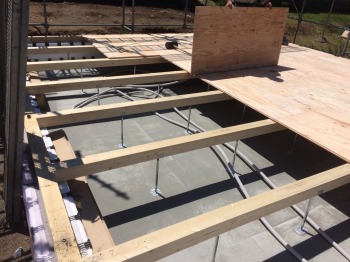

床合板敷き、足場組み立ての様子です。
足場組み立て状況などを確認しました。
来週月曜日からクレーン車が入り建て方が始まる予定です。
2017/6/15

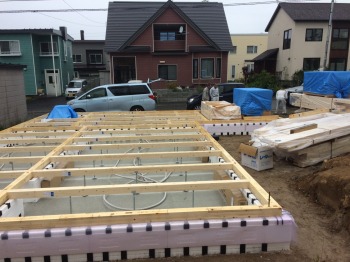

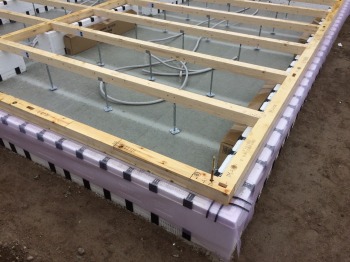

本日から土台敷きが始まりました。
施工状況などを確認しました。
2017/6/14

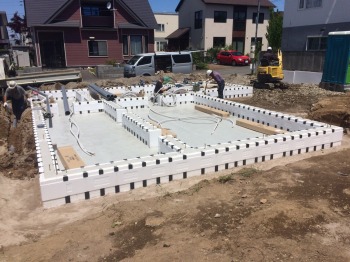

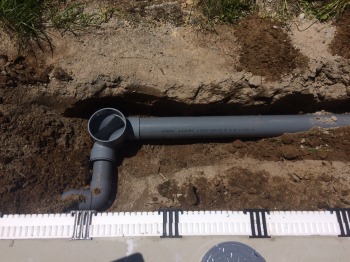

設備配管工事、暖房配管工事の様子です。
配管経路、暖房位置などを確認しました。
2017/6/13

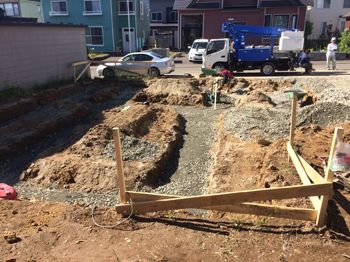

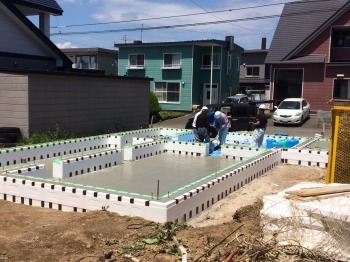

レベラーの様子です。

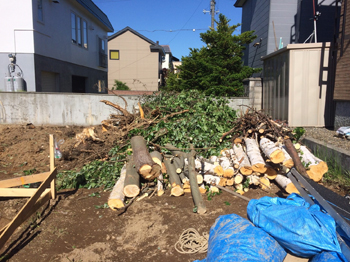

また、残りの枝の片付けが終了しました。
本日中に埋め戻し、整地作業が終わる予定です。
2017/6/12

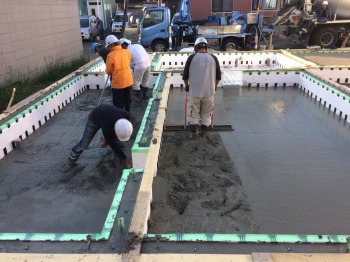

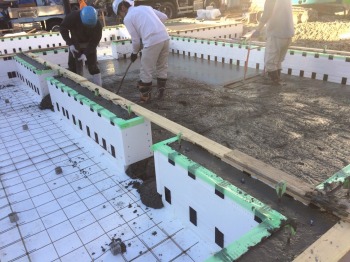

コンクリート打設の様子です。
アンカー位置などを確認しました。
また、明日既存樹木枝産廃の為枝の仕分け作業をしました。
2017/6/8

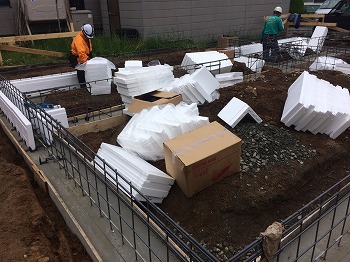

本日からかんたんベース組立て作業になります。
施工状況を確認しました。
2017/6/7

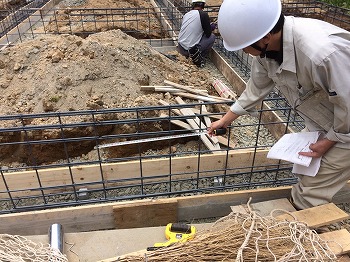

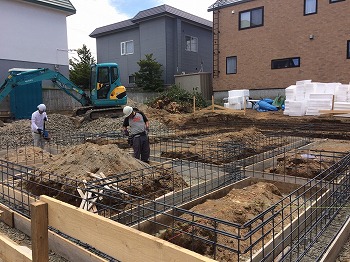

本日は配筋検査を行いました。
また、午後からベースコン打設を行いました。
配筋状況などを確認しました。
2017/6/5

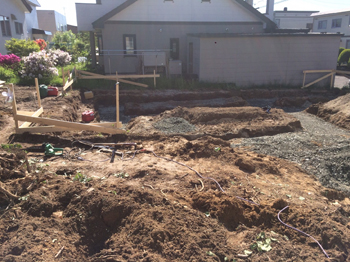

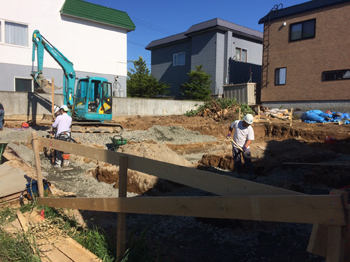

既存樹木伐採が完了しました。
また、根堀り・整地作業が進んでおります。
レベル処理の確認をしました。
明日弊社にて伐採樹木回収する予定です。
2017/6/2

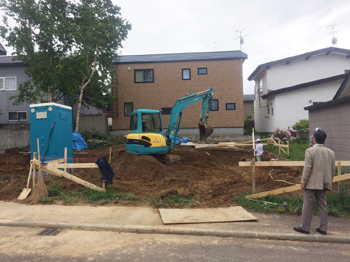

敷地内すき取り、根堀りの様子です。
敷地状況、工程を確認しました。
