2018/06/23

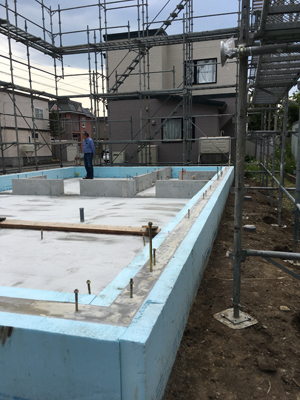

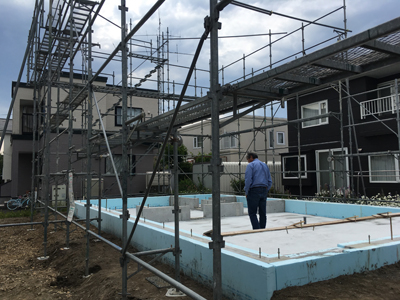

足場が設置されました。
7月6日に木材が搬入される予定です。

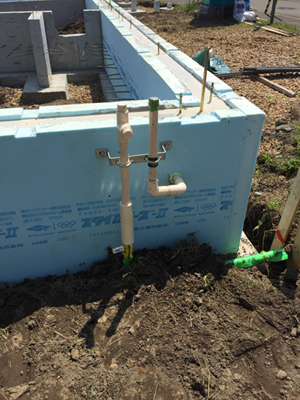

2018/06/19

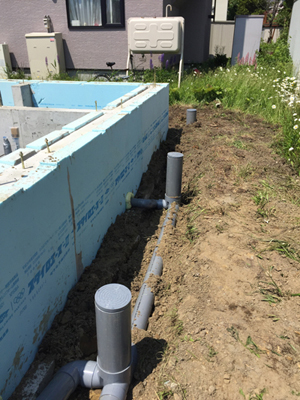

本日から埋戻しを行います。
必要な配管が工事されていることを確認いたしました。

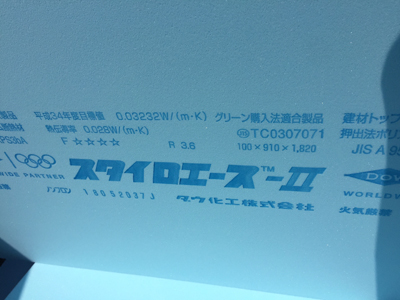

また、土間下の断熱材種についても確認いたしました。
2018/06/18

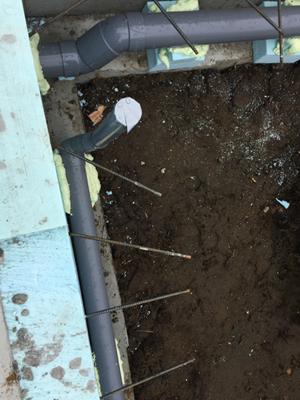

本日は埋設配管工事を行っております。
きちんと工事が行われていることを確認致しました。
2018/06/11

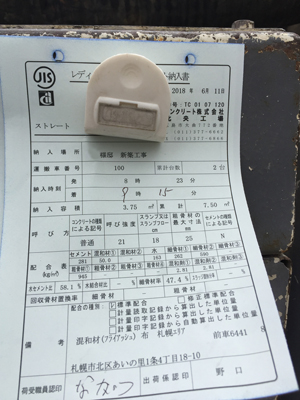

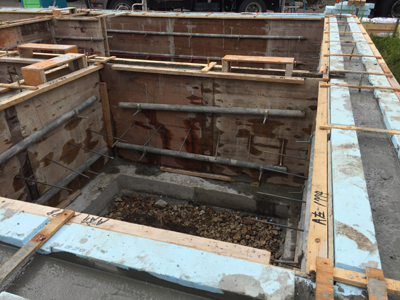

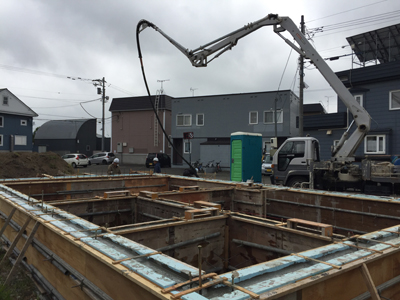

本日は布コンクリート打設を行いました。
打設方法、コンクリート品質など確認致しました。
2018/06/09

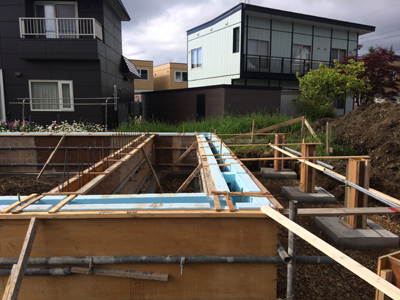

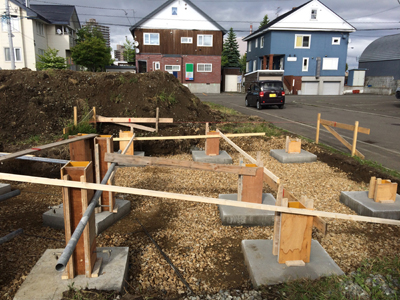

現場にてA様と打ち合わせを行いコンクリート打設前の確認を致しました。

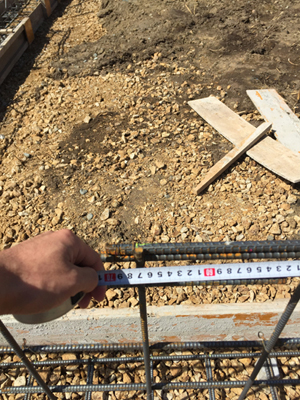

2018/06/04

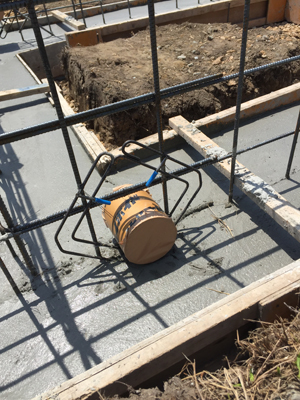

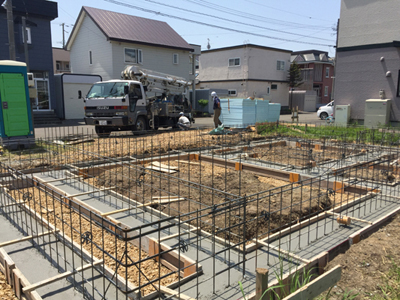

本日は基礎底盤のコンクリート打設を行いました。
コンクリート種別等確認しております。
2018/06/02

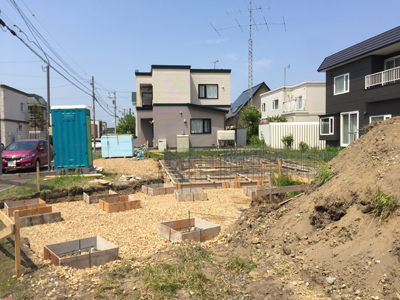

本日瑕疵担保保険の配筋検査を行い、合格いたしました。
来週からコンクリート打設を行います。
2018/06/01

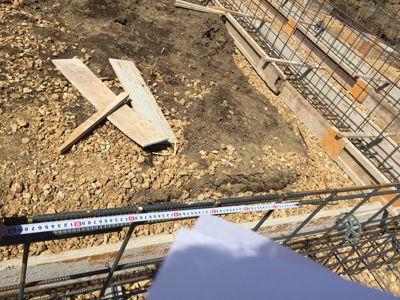

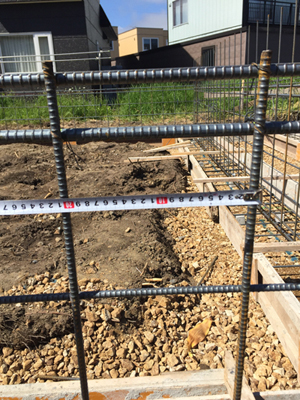

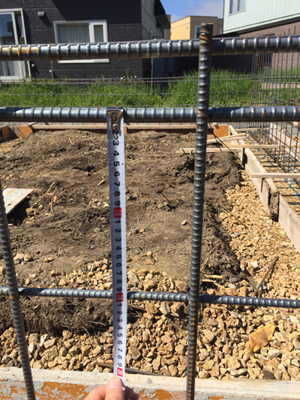

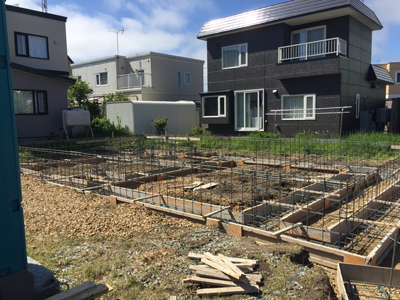

明日に配筋検査を控え、本日は配筋の確認を行なっております。
配筋位置・間隔や継手等確認致しました。

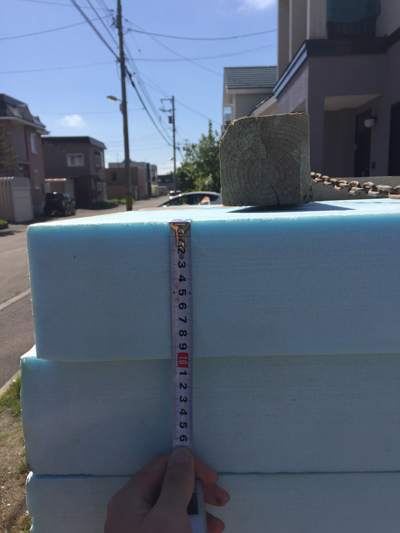

すでに納入されていた基礎断熱材についても確認しております。
