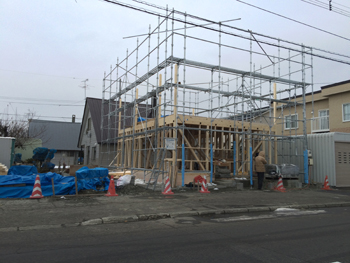

2015/11/30

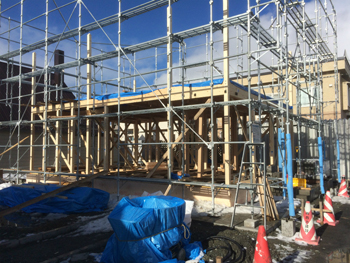

2階構造建て方中です。
雨で作業が遅れていますが、
早急に組み上げシート養生をするとのことです。

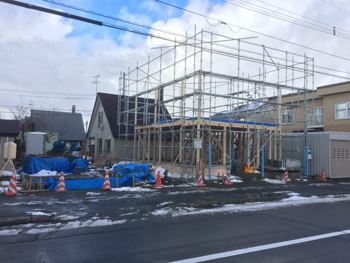

2015/11/28
足場を組み、大工さんの作業が始まりました。
土台、1階の建方に進んでおります。
来週より2階に取り掛かります。
2015/11/18

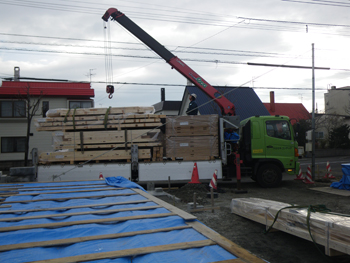

プレカット資材の搬入状況です。
2015/11/17

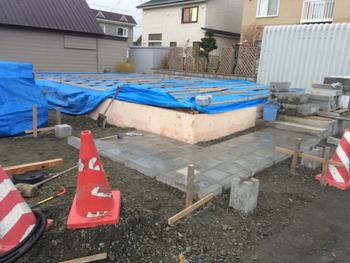

ウッドデッキ用の束石が設置され、

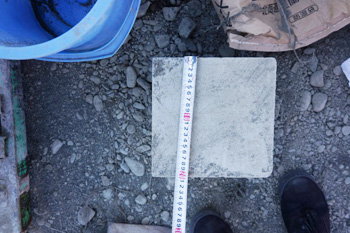

コンクリート平板敷きも進んでおります。
2015/11/12

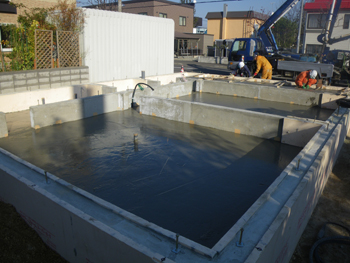

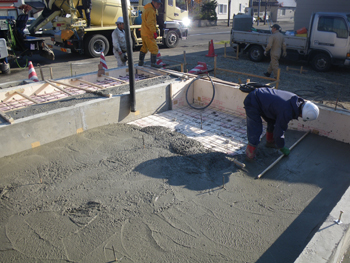

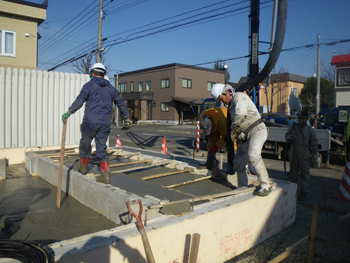

土間コンクリート打設が行われました。

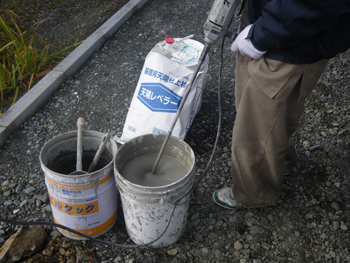

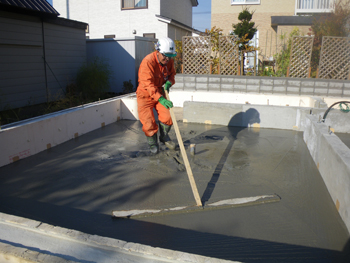

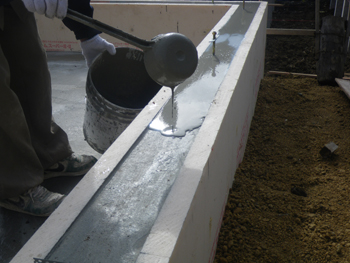

レベラー流布の状況です。
2015/11/11

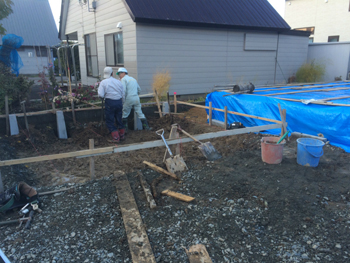

ウッドデッキ用の束石を入れておりました。
束石とコンクリート平板敷きを平行して外構関係を進めております。

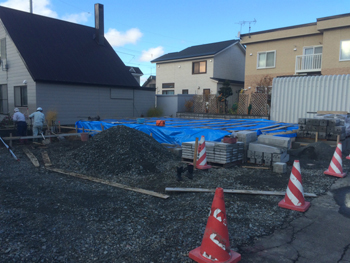

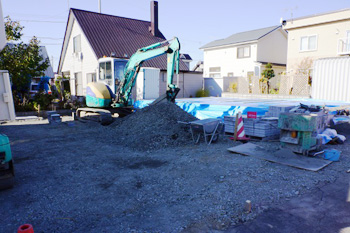

2015/11/7

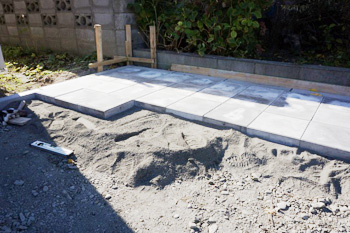

コンクリート平板敷きを行っておりました。

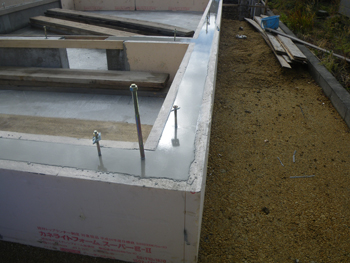

また、独立基礎は設計通りであることを確認致しました。
2015/11/2

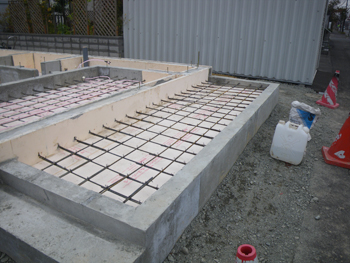

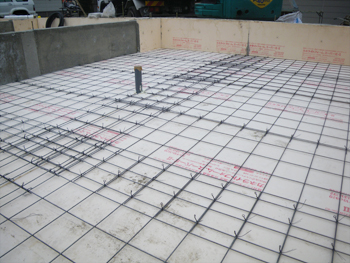

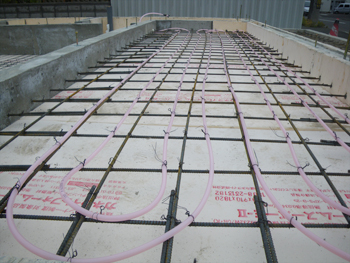

土間配筋・ワイヤメッシュ敷込みを行い、
パイピング(玄関・ワークスペースの土間暖房用)を設置しました。
