2013/12/27

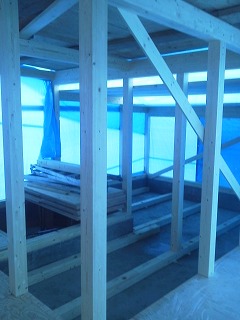

本日も建方を行っております。内部の様子です。
2013/12/26

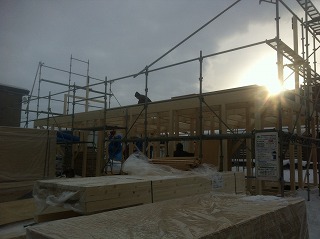

一昨日より土台敷建方工事が開始しています。
2013/12/24

本日より木材の搬入と土台敷を開始致します。
2013/12/23
本日土間コンクリート打設を行いました。
2013/12/21

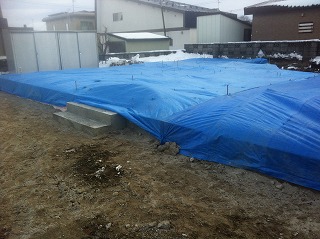

本日はスラブ配筋と埋め戻し部分の確認に行っています。
2013/12/20

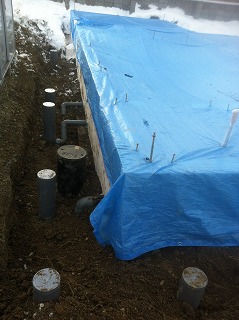

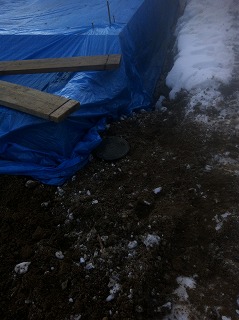

本日より埋戻し工事を行います。埋め戻し前配管作業完了後の様子です。
2013/12/19

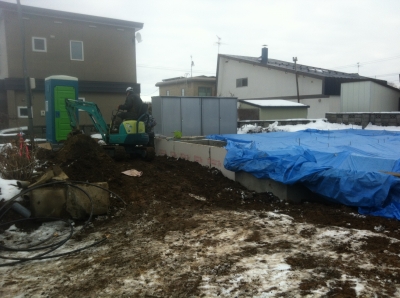

本日設備の配管工事を行っております。
2013/12/17
本日布基礎の型枠の解体を行いました。
シートで解体後も養生の為シートで覆っています。
2013/12/14

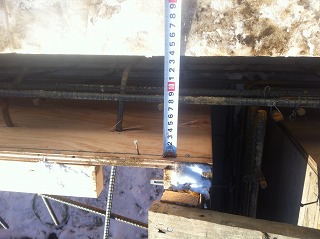

本日布コンクリートを打設しました。
コンクリート幅、アンカーホールダウン位置の確認
型枠の中に先日の雪で入ってしまった雪をとかしてなくしてしまってから打設
こちらもベースコンクリートと同様、耐寒剤を使用したコンクリートになっています。
耐寒剤を使用することにより凝固が早くなり テント等が必要無い形になっています。
打設後シートをかけ練炭により温めて養生をします。
2013/12/12

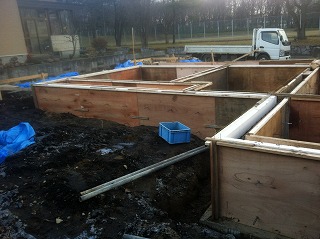

本日も布コンクリート型枠工事を行っております。
2013/12/11

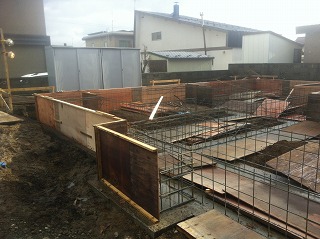

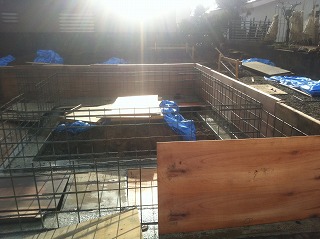

本日より布コンクリートの型枠工事を開始しています。
2013/12/4

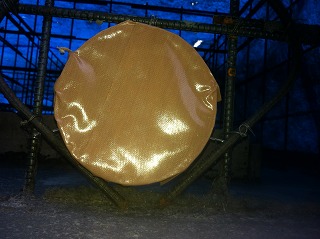

基礎のスリーブ入れを先日行っており、その確認に行っています。
補強筋が入っているかどうかの確認でした。
一部されていないところがありましたので補強筋を入れる様指示をしております。
2013/11/29
本日、ベースコンクリートの打設を行います。
打設前に確認いたしました。
打設部分は雪をバーナー等を使用して溶かし水分を飛ばしています。
昨日瑕疵保証検査で指摘がありましたコーナー筋がとりつけられています。
気温が低い中打設する為 耐寒剤を使用します。
打設後はシートをかぶせ吹きさらしにしないことを確認しております。
この後打設を行っております。
2013/11/28
本日、瑕疵保証の第一回目検査を行いました。
あいにくの雪での検査になりました。
検査は概ね良好でした。
一箇所コーナー縦筋が無い所を指摘ありました。
こちらは打設前に設置する様業者に伝えました。
2013/11/26
本日も配筋工事が入りました。
2013/11/25
本日より鉄筋工事ベース型枠工事を開始しています。
<監理報告>
鉄筋のピッチについて…実測OK
ベース幅 …実測OK
2013/11/21
基礎の捨てコンクリートが昨日打設されました。
<監理報告>
捨てコンクリート幅 高さ …OK(実測)
本日午後に捨てコンを打設し明日鉄筋の材料の搬入予定です。
2013/11/20
根切工事2日目です。
<監理報告>
①根切深さ …OK(実測)
②捨てコン幅 …OK(実測)
③砕石転圧 …OK(目視)
本日午後に捨てコンを打設し明日鉄筋の材料の搬入予定です。
2013/11/19
本日より根切工事が開始いたしました。
完了後高さ等の確認を致します。
2013/11/12
本日施主のYさん夫婦と共に遣方確認を行いました。
<監理報告>
遣方位置…実測 OK
基礎の高さ…実測 OK
これから基礎工事が始まります。
